11. Juni 2026

Case Study: PRO ORBIS an der Uniklinik Köln

Case Study: PRO ORBIS an der Uniklinik Köln
#Großprojekte

Wie ein strategisches Transformationsprojekt mit über 30 Teilprojekten erfolgreich umgesetzt wurde

Die Herausforderung

Die Uniklinik Köln stand vor einer grundlegenden Neuausrichtung ihrer System- und Prozesslandschaft.

Was zunächst als Projekt zur Umstellung der Patientenaufnahme begann, entwickelte sich innerhalb kurzer Zeit zu einem umfassenden Transformationsprojekt. Bereits wenige Wochen nach dem offiziellen Projektstart wurde deutlich, dass die ursprüngliche Zielsetzung nicht ausreichen würde und das Projekt deutlich größer gedacht werden musste.

Mit der Integration der Abrechnung und der Ablösung von SAP IS-H wurde aus einem Einzelprojekt ein organisationsweites Vorhaben mit strategischer Tragweite.

Die zentralen Herausforderungen lagen dabei auf mehreren Ebenen gleichzeitig:

  • Dynamisch wachsender Projektumfang
    Aus einem initial überschaubaren Vorhaben entstand ein Gesamtprojekt mit über 30 Teilprojekten und zahlreichen Abhängigkeiten.
  • Hohe organisatorische Komplexität
    Die historisch gewachsene, dezentrale Struktur der Kliniken führte zu unterschiedlichen Prozessen und Arbeitsweisen, die nun zusammengeführt werden mussten.
  • Ressourcenengpässe im laufenden Betrieb
    Viele Beteiligte arbeiteten parallel in der Patientenversorgung, in weiteren Projekten oder in Linienfunktionen – das Projekt lief nicht isoliert, sondern mitten im Alltag.
  • Doppelbesetzungen von Rollen und neue Projektdimension
    Teilprojektleitungen übernahmen Verantwortung zusätzlich zu ihrer fachlichen Rolle, einige Personen führten mehrere Teilprojekte parallel – häufig ohne Erfahrung in Projekten dieser Größenordnung.
  • Technische und strukturelle Komplexität
    Über 50 Subsysteme mussten integriert, Schnittstellen aufgebaut und parallel eine neue Systemarchitektur entwickelt werden.
  • Zweifel an der Umsetzbarkeit
    Innerhalb der Organisation war die Skepsis spürbar: Es gab viele Stimmen, die gedacht haben, dass dieses Vorhaben nicht zu schaffen ist.

Die Herausforderung bestand damit nicht nur darin, ein System umzusetzen – sondern ein Projekt dieser Größenordnung überhaupt steuerbar zu halten.

Projektziel

Ziel des Projekts war es nicht lediglich, ein bestehendes System zu erweitern.

Die Uniklinik Köln nutzte die Ablösung von SAP IS-H bewusst als strategische Chance, um die gesamte System- und Prozesslandschaft neu aufzustellen.

Konkret bedeutete das:

  • Aufbau einer integrierten, durchgängigen Systemlandschaft
  • Zusammenführung von Aufnahme, medizinischer Dokumentation und Abrechnung in einem System
  • Standardisierung der medizinischen Dokumentation durch einen einheitlichen Arztbrief
  • Reduktion von Medienbrüchen und manuellen Clearing-Prozessen
  • Verbesserung von Datenqualität und Transparenz
  • Datenschutzkonforme Standardisierung des Rollen und Rechtekonzept
  • Schaffung einheitlicher Strukturen über alle Bereiche hinweg

Langfristig sollte damit auch die Grundlage für eine bessere Versorgungsqualität und Patientensicherheit geschaffen werden. Gleichzeitig bestand ein klarer Bedarf, das Projekt so zu strukturieren, dass es trotz seiner Größe steuerbar bleibt und Entscheidungen konsistent getroffen werden können.

Über das Projekt

Das Projekt begann mit einem ersten Workshop im Oktober 2022, in dem die zentralen Stakeholder gemeinsam Zielbild, Vorgehen und Projektstruktur erarbeiteten. Gleichzeitig diente dieser Workshop dazu, die Arbeitsweise im Projekt kennenzulernen und eine fundierte Grundlage für die weitere Zusammenarbeit zu schaffen.

Ursprünglich war das Projekt ausschließlich auf die Umsetzung der Patientenaufnahme ausgerichtet – die spätere Integration der Abrechnung war zunächst lediglich als möglicher Folgeschritt angedacht.

Im Februar 2023 folgte das offizielle Kick-off. Zu diesem Zeitpunkt war der vollständige Umfang noch nicht absehbar. Erst im weiteren Verlauf wurde deutlich, dass eine grundlegende Entscheidung notwendig war:

Die bestehende Systemlandschaft sollte nicht weiterentwickelt, sondern vollständig neu aufgebaut werden. Mit der Entscheidung zur Ablösung von SAP IS-H wurde das Projekt endgültig zu einem strategischen Großvorhaben ausgeweitet.

Mit dem Greenfield-Ansatz wurde eine neue ORBIS-Datenbank geschaffen, in der:

  • historisch gewachsene Strukturen bereinigt

  • Stammdaten vereinheitlicht

  • organisatorische Strukturen neu aufgebaut

wurden.

Diese Entscheidung war ein wesentlicher Wendepunkt im Projekt, da sie nicht nur technische, sondern auch organisatorische Veränderungen in großem Umfang nach sich zog. Dabei wurden nicht nur technische Strukturen neu aufgebaut, sondern auch historisch gewachsene organisatorische Logiken hinterfragt und neu ausgerichtet.


Damit entwickelte sich PRO ORBIS zu einem organisationsweiten Transformationsprojekt mit einer Laufzeit von rund drei Jahren und rund 9.000 betroffenen Anwendern.

Die Herausforderung im Detail

Die besondere Komplexität des Projekts entstand aus dem Zusammenspiel mehrerer Faktoren.

Zum einen die Vielzahl an Teilprojekten, die parallel liefen und miteinander verzahnt waren.

Zum anderen die unterschiedlichen Perspektiven innerhalb der Organisation – von Medizin, Pflege und Verwaltung bis hin zur IT.

Hinzu kommt eine Besonderheit von Universitätskliniken: Die Vielzahl der Kliniken und Institute in einer gewachsenen, heterogenen Prozesslandschaft. Diese bündelten sich hier in einem einzigen Projekt – was die Komplexität zusätzlich erhöhte.

Nahezu alle Projektbeteiligten bewegten sich in Doppelrollen: Sie waren gleichzeitig fachlich verantwortlich und Teil der Projektorganisation.

Diese Konstellation führte dazu, dass Verantwortung nicht von Anfang an klar wahrgenommen wurde, sondern im Projektverlauf verankert werden musste. Die Übernahme von Projektverantwortung durch die Teilprojektleitungen entwickelte sich im Verlauf des Projekts kontinuierlich weiter und erforderte Zeit, Begleitung und Klärung, um wirksam zu werden.

Gleichzeitig war das Projekt von einer hohen Dynamik geprägt:

  • Anforderungen wurden weiterentwickelt

  • Prioritäten verschoben sich

  • Zeitpläne mussten angepasst werden

Die lange Projektlaufzeit stellte dabei eine zusätzliche Herausforderung dar, da Fokus und Verbindlichkeit über mehrere Jahre hinweg aufrechterhalten werden mussten.

Wie so oft in Projekten gab es auch hier eine zunehmende Verdichtung der Aktivitäten in der letzten Phase des Projektes - vor Go-live:

Testphasen, Schnittstellen, Abrechnungsprozesse und Go-Live-Vorbereitung liefen parallel und erhöhten die Komplexität zusätzlich.

Inhaltlich gab es einige herausfordernde Themen, etwa die Umsetzung der Testphase mit über 600 Key Usern oder die Ausgestaltung des Rollen- und Berechtigungskonzeptes in einer Organisation dieser Größe.

Hier mussten Lösungen gefunden werden, die sowohl sicher als auch praktikabel im Alltag sind.

Diese Situation machte deutlich: Der entscheidende Engpass lag nicht nur in einzelnen Aufgaben – sondern in der Steuerung des Gesamtsystems Projekt.

Der Ansatz

Ein wesentlicher Erfolgsfaktor war die konsequente Strukturierung des Projekts entlang klar definierter Phasen.

Bereits früh wurden zentrale Phasen und Meilensteine festgelegt:

  • Konzeptionsphase

  • Implementierungsphase

  • Test- und Schulungsphase

  • Go-Live

Diese Struktur wurde über die gesamte Projektlaufzeit hinweg beibehalten und diente als verbindlicher Rahmen für alle Beteiligten.

Ein zentraler Gedanke dabei war:

„In welchen Projektphasen befassen wir uns womit?“

Diese Klarheit hatte eine konkrete Wirkung im Projektalltag:

  • Themen wurden nicht alle parallel, sondern bewusst nacheinander bearbeitet

  • Prioritäten wurden entlang der Projektphasen gesetzt

  • Entscheidungen konnten klar zugeordnet werden

Zusätzlich wurde das Projekt kontinuierlich gesteuert:

  • Regelmäßige Steuerungsrunden und Lenkungsausschüsse

  • Transparente Statusberichte mit Risiko- und Fortschrittsbewertung

  • Laufendes Nachjustieren von Planung und Umsetzung

Ergänzend wurden früh klare Kommunikationsstrukturen mit definierten Ansprechpartnern und Verantwortlichkeiten aufgebaut, um die Vielzahl an Beteiligten koordinierbar zu machen.

Der Lenkungsausschuss spielte dabei eine zentrale Rolle, um Entscheidungen zu sichern, Fortschritte transparent zu machen und das Projekt kontinuierlich auf Kurs zu halten.

Ein wichtiger Bestandteil war auch die bewusste Fokussierung:

Im Projektverlauf wurde entschieden, keine zusätzlichen Anforderungen aus dem laufenden Betrieb mehr aufzunehmen, um die Umsetzbarkeit des Gesamtprojekts nicht zu gefährden. Ein zentraler Erfolgsfaktor war dabei auch, ein gemeinsames Verständnis vom Vorgehen im Projekt zu etablieren, an dem sich alle Beteiligten orientieren konnten.

„Ein entscheidender Erfolgsfaktor war die klare Struktur entlang der Projektphasen – also die konsequente Klärung, wann wir uns im Projekt mit welchen Themen beschäftigen.“
Katja Schäfer, externes Projektmanagement

Das Großprojekt PRO ORBIS im Überblick

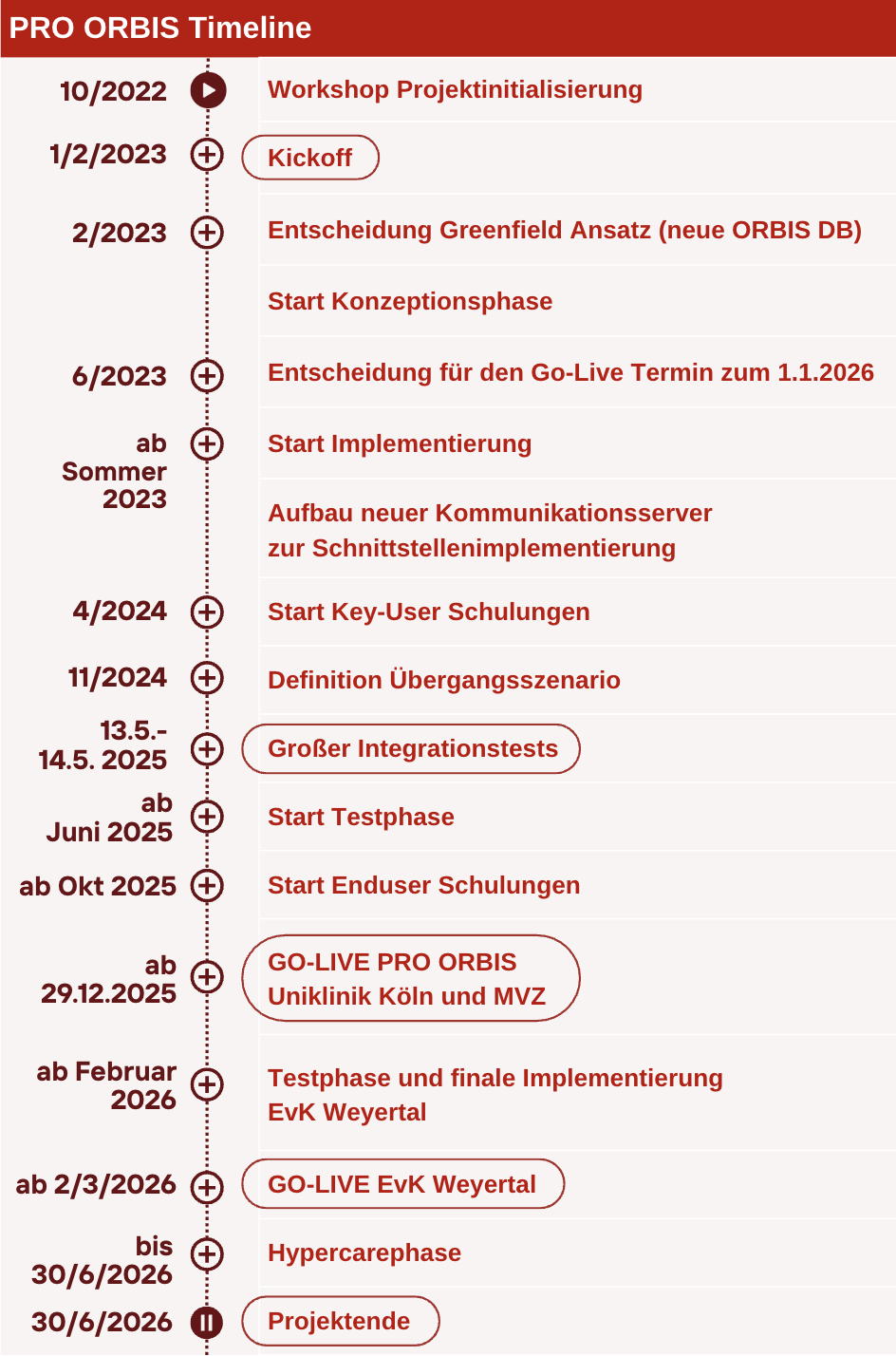

Pro Orbis Timeline

Die Rolle der externen Projektbegleitung

Die externe Projektbegleitung, die ich übernehmen durfte, war von Beginn an darauf ausgerichtet, das Projekt in seiner Gesamtheit steuerbar zu machen.

Mein Beitrag lag weniger in der operativen Umsetzung einzelner Inhalte, sondern in der gezielten Führung des Projekts auf struktureller Ebene. Ein zentraler Aspekt bestand darin, von Beginn an Orientierung im Projekt zu schaffen – insbesondere in einer Phase, in der Struktur, Vorgehen und Prioritäten noch nicht klar definiert waren.

Konkret bedeutete das:

  • Konsequente Ausrichtung an Projektphasen
    → Verhindern, dass Themen gleichzeitig und unkoordiniert bearbeitet werden
    → Klare Orientierung schaffen, wann welche Inhalte im Projekt bearbeitet werden
  • Fokussierung auf das Wesentliche
    → Sicherstellen, dass das Projekt nicht durch zu viele parallele Themen ausgebremst wird
    → Aktiv gegensteuern, wenn sich das Projekt in der Komplexität zu verlieren droht
  • Steuerung kritischer Phasen
    → Engere Führung in Phasen mit hoher Abhängigkeit, z. B. vor dem Go-Live
    → Den kritischen Pfad transparent machen und konsequent in den Fokus rücken
  • Bewusste Steuerung von Dynamik im Projekt
    → Differenzierung zwischen Phasen, in denen Tempo notwendig ist, und Phasen, in denen Stabilität wichtiger ist
    → Sicherstellen, dass Druck gezielt eingesetzt wird und nicht dauerhaft entsteht
  • Moderation von Entscheidungsprozessen
    → Einbindung relevanter Ebenen, insbesondere in kritischen Projektphasen
    → Themen so aufbereiten, dass Entscheidungen überhaupt möglich werden
  • Aufbau von Orientierung im Projektverlauf
    → Ein gemeinsames Verständnis vom Vorgehen schaffen, an dem sich alle Beteiligten ausrichten können
  • Stärkung der Projektorganisation
    → Teilprojektleitungen in ihrer Rolle begleiten und dabei unterstützen, Verantwortung im Projekt wirksam zu übernehmen

Insbesondere in den letzten Wochen vor Go-live lag der Fokus darauf, den kritischen Pfad transparent zu machen und konsequent zu steuern, um den Go-Live zu sichern. Das Weekly mit zentralen Entscheidungsträgern stellte sicher, dass Prioritäten gehalten, Entscheidungen nicht verzögert wurden und das Projekt auch unter hoher Belastung handlungsfähig blieb. Gleichzeitig trug diese Form der Projektführung dazu bei, Vertrauen in das Vorgehen zu schaffen und den Beteiligten eine klare Orientierung im Projektverlauf zu geben.

„Im Projektverlauf war es entscheidend, sehr bewusst zu steuern, an welchen Stellen Tempo notwendig ist – und wo Stabilität Vorrang hat.“

Ergebnisse

Mit dem Go-Live Ende Dezember 2025 wurde ein zentraler Meilenstein erreicht.

Zum Stichtag wurde die neue Systemlandschaft im laufenden Klinikbetrieb in Betrieb genommen:

  • rund 9.000 Anwenderinnen und Anwender arbeiteten auf dem neuen System
  • Aufnahme und Abrechnung wurden vollständig in ORBIS integriert (Damit wurde erstmals eine durchgängige Prozesskette von der Patientenaufnahme über die medizinische Dokumentation bis hin zur Abrechnung in einem System realisiert)
  • über 50 Subsysteme wurden zeitgerecht umgestellt
  • bestehende Systembrüche konnten deutlich reduziert werden
  • zentrale Prozesse wurden vereinheitlicht

Die Umstellung erfolgte unter intensiver Begleitung:

Ein großes Team aus Mitarbeitenden der Dedalus und der Uniklinik Köln unterstützte den Go-Live vor Ort und remote, um den Übergang stabil zu gestalten. In den ersten Tagen wurden über 2.000 Tickets erfasst – ein typisches Bild für Projekte dieser Größenordnung –, die jedoch im weiteren Verlauf zurückgingen.

In der Hypercare-Phase liegt der Schwerpunkt darin, Prozesse weiter zu validieren und zu konkretisieren, eine stabile Governance-Struktur für den Betrieb auszubauen und ein tragfähiges Reporting zu etablieren.

Neben den technischen Ergebnissen konnten auch fachliche Verbesserungen erzielt werden. Ein Beispiel ist die Standardisierung der medizinischen Dokumentation, bei der die Anzahl der Varianten deutlich reduziert wurde.

Vor allem aber wurde eine Grundlage geschaffen:

  • für bessere Steuerbarkeit

  • für fundierte Auswertungen

  • und für eine durchgängige digitale Unterstützung klinischer Prozesse

Das System bildet heute die Grundlage für fundierte strategische Entscheidungen und eine datenbasierte Steuerung der Klinik. Der Projekterfolg basierte dabei maßgeblich auf der engen Zusammenarbeit aller Beteiligten – von Fachbereichen über IT bis hin zu externen Partnern. Für die Mitarbeitenden bedeutete die Umstellung gleichzeitig eine grundlegende Veränderung im Arbeitsalltag, die durch intensive Begleitung und Unterstützung erfolgreich umgesetzt werden konnte.

„Mit PRO ORBIS haben wir an der Uniklinik Köln nicht nur ein neues System eingeführt, sondern unsere Prozesse und Strukturen grundlegend neu ausgerichtet. Entscheidend war dabei, dass wir trotz der Komplexität jederzeit handlungsfähig geblieben sind und den Go-Live im laufenden Betrieb erfolgreich umsetzen konnten.“
(Martin Overath, IT-Direktor, UKK)

Key learnings

Das Projekt PRO ORBIS zeigt, welche Faktoren für den Erfolg von Großprojekten entscheidend sind:

  • Struktur ist der Schlüssel zur Steuerbarkeit
    In Projekten dieser Größenordnung ist eine klare Struktur entlang definierter Phasen die Grundlage dafür, dass das Gesamtvorhaben überhaupt führbar bleibt.
  • Fokus entsteht durch klare Priorisierung
    Nicht alle Themen können gleichzeitig bearbeitet werden. Entscheidend ist, bewusst zu steuern, wann welche Themen im Projekt bearbeitet werden.
  • Rollen entwickeln sich im Projekt weiter – und brauchen Führung
    Gerade in Organisationen, in denen Projektarbeit nicht die Kernaufgabe ist, entsteht Verantwortung nicht automatisch, sondern muss aktiv begleitet und aufgebaut werden.
  • Transparenz schafft Vertrauen
    Klare Kommunikation, regelmäßige Abstimmungen und sichtbare Fortschritte sind entscheidend, um auch in kritischen Phasen Orientierung zu geben.
  • Transformation betrifft immer Organisation und Arbeitsweise
    Der nachhaltige Erfolg entsteht nicht allein durch neue Systeme, sondern durch veränderte Prozesse, klare Strukturen und eine bereichsübergreifende Zusammenarbeit. Changemanagement ist essentiell, auch in der Hypercarephase.
